Montaż elewacji wentylowanej krok po kroku – proces realizacji inwestycji z PWS System

marzec 2026
Spis treści

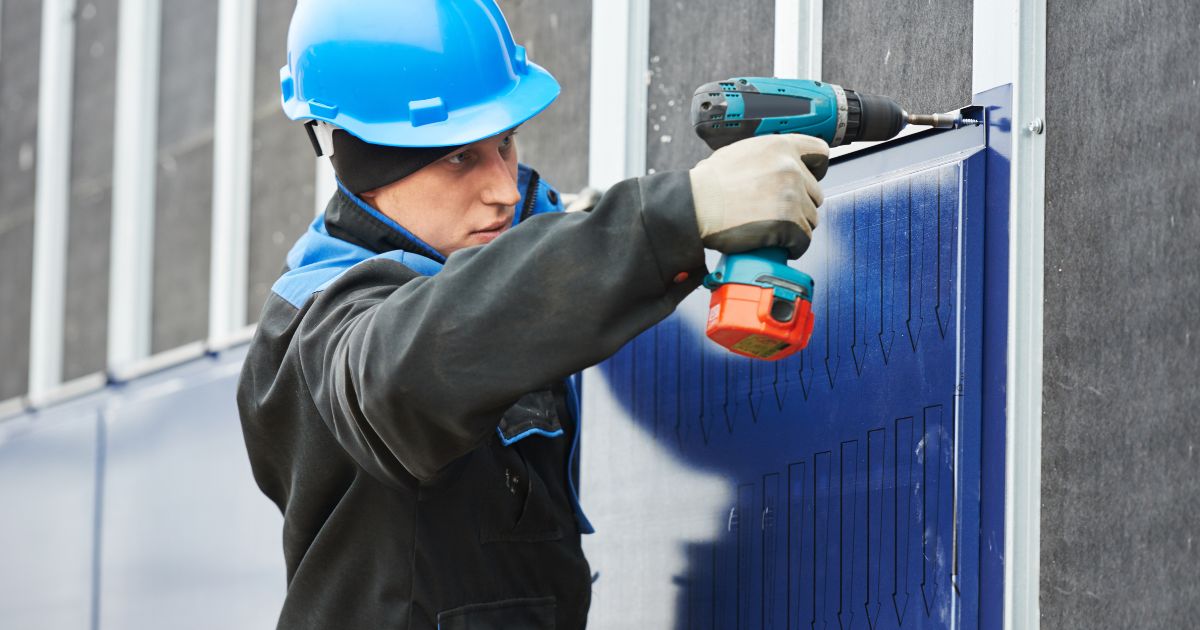

Montaż elewacji wentylowanej to znacznie więcej niż przykręcenie płyt do ściany. To wieloetapowy proces, w którym każda faza warunkuje powodzenie następnej. Błąd popełniony na etapie trasowania lub mocowania konsol nie ujawni się od razu – da o sobie znać po latach, gdy korekta będzie wymagała demontażu całego systemu. W PWS System realizujemy każdą inwestycję według sprawdzonego schematu, który gwarantuje precyzję, trwałość i zgodność z dokumentacją projektową.

Etap 0: Inwentaryzacja geodezyjna i projekt warsztatowy – fundament precyzji

Zanim na placu budowy pojawi się pierwsza konsola, wykonujemy szczegółową inwentaryzację ściany. Sprawdzamy jej rzeczywistą geometrię – odchylenia od pionu i poziomu, nierówności powierzchni oraz rozmieszczenie otworów okiennych i drzwiowych. Na tej podstawie powstaje projekt warsztatowy, który określa rozstaw konsol, dobór profili oraz siatkę podziałów płyt z uwzględnieniem dylatacji i odpadów materiałowych.

Projekt warsztatowy to dokument, bez którego profesjonalny montaż elewacji wentylowanej nie powinien się rozpocząć. Pozwala uniknąć kolizji wymiarowych, optymalizuje zużycie materiału i stanowi podstawę odbioru technicznego. O tym, dlaczego warto zaangażować wykonawcę już na tym etapie, piszemy szerzej w artykule Projekt elewacji wentylowanej – dlaczego warto konsultować go z wykonawcą?

Etap 1: Trasowanie otworów i montaż konsol – klucz do idealnego poziomu

Trasowanie to wyznaczenie na ścianie precyzyjnej siatki punktów mocowania konsol, zgodnej z projektem warsztatowym. Używamy do tego poziomicy laserowej, która eliminuje błędy akumulowane przy tradycyjnym przenoszeniu wymiarów. Każde odchylenie na tym etapie mnoży się przez wysokość budynku – milimetrowe niedokładności przy gruncie mogą oznaczać kilkucentymetrowe przesunięcia na najwyższych kondygnacjach.

Po wytrasowaniu wykonujemy otwory pod kołki kotwiące i mocujemy konsole pasywne. Rodzaj kołka i głębokość kotwienia dobieramy do materiału ściany – inaczej w żelbecie, inaczej w murze z cegły ceramicznej, inaczej w pustaku. W przypadku wątpliwości co do nośności podłoża wykonujemy próby wyrywania (pull-out test). Więcej o tym, jak dobieramy podkonstrukcję elewacji wentylowanej do konkretnych warunków, opisujemy w artykule o aluminium, stali i drewnie.

Etap 2: Instalacja warstwy izolacyjnej i profili pionowych

Po zamocowaniu konsol przystępujemy do montażu izolacji termicznej. Płyty wełny mineralnej mocowane są mechanicznie do ściany i przecięte konsolami, które przechodzą przez warstwę izolacyjną. Następnie na konsolach zawieszamy profile pionowe – słupki, które tworzą właściwą siatkę nośną podkonstrukcji.

Polepsz standard swojej inwestycji

Oferujemy kompleksowe rozwiązania w zakresie elewacji wentylowanych i systemów PWS. Sprawdź, co możemy dla Ciebie zrobić.

Zobacz ofertę

Dlaczego dokładność na tym etapie decyduje o gładkości całej tafli?

Profile pionowe muszą tworzyć idealnie płaską i pionową płaszczyznę. Wszelkie odchylenia – choćby kilkumilimetrowe – będą widoczne na gotowej elewacji jako nierówności, szczególnie przy płytach wielkoformatowych i materiałach o gładkiej powierzchni, takich jak spieki kwarcowe czy płyty HPL. Na tym etapie dokładność jest nienagrodzona – jest po prostu obowiązkowa.

Etap 3: Montaż płyt elewacyjnych – estetyka i detale

Dopiero po wykonaniu i skontrolowaniu podkonstrukcji przystępujemy do mocowania okładziny. Metoda montażu zależy od rodzaju materiału i oczekiwanego efektu estetycznego – stosujemy zarówno systemy mechaniczne widoczne (nitowanie) jak i mechaniczne niewidoczne (klejone). Każda z tych metod ma własne wymagania technologiczne, które szczegółowo opisujemy w artykule o systemach mocowań płyt elewacyjnych.

Na tym etapie szczególną uwagę poświęcamy detalom: obróbce glifów okiennych, narożników oraz strefy cokołowej. To miejsca, w których błędy wykonawcze najczęściej skutkują późniejszymi problemami z wilgocią i estetyką. Stosujemy szpalety systemowe, listwy startowe z siatką przeciw owadom i obróbki blacharskie dobrane do konkretnego systemu. Szczegółowy opis tych rozwiązań znajdą Państwo w artykule o detalach elewacji wentylowanej.

W trakcie montażu na bieżąco weryfikujemy zgodność z projektem warsztatowym – sprawdzamy fugowanie, równość płaszczyzny i poprawność dylatacji między płytami. Dbamy przy tym o logistykę na placu budowy: płyty ceramiczne, włókno-cementowe czy z włókien skalnych wymagają odpowiedniego składowania i transportu w obrębie rusztowań, szczególnie w przypadku formatów XXL.

Etap 4: Odbiory techniczne i gwarancja jakości wykonania

Po zakończeniu prac wykonujemy odbiór wewnętrzny, podczas którego kontrolujemy zgodność z projektem warsztatowym, równość płaszczyzn, stan obróbek blacharskich i kompletność uszczelnień. Dopiero po pozytywnym wyniku tej kontroli zapraszamy inwestora lub generalnego wykonawcę do odbioru końcowego. Zasady prawidłowego odbioru elewacji wentylowanej omawiamy szczegółowo w artykule Zasady odbiorów technicznych elewacji wentylowanej.

Masz pytania techniczne?

Nasi eksperci chętnie doradzą w doborze odpowiednich materiałów i technologii. Skontaktuj się z nami bezpośrednio.

Skontaktuj się z nami

Inwestor otrzymuje od nas dokumentację powykonawczą oraz dwie niezależne gwarancje: gwarancję producenta na zastosowane materiały i gwarancję PWS System na jakość wykonania montażu.

Kompleksowe podejście – od projektu po montaż

PWS System realizuje elewacje wentylowane w modelu kompleksowym – od pierwszej konsultacji, przez projekt warsztatowy, dobór materiałów spośród sześciu kategorii okładzin, aż po montaż i odbiór. Współpracujemy z deweloperami, generalnymi wykonawcami i inwestorami indywidualnymi na terenie województwa mazowieckiego, łódzkiego, świętokrzyskiego, lubelskiego, podlaskiego i warmińsko-mazurskiego. Nasze dotychczasowe realizacje obejmują zarówno budynki wielorodzinne i biurowe, jak i obiekty użyteczności publicznej.

Zapraszamy do zapoznania się z artykułem Jak dobrać materiały elewacyjne do warunków atmosferycznych w Polsce? – to dobry punkt wyjścia do rozmowy o wyborze okładziny jeszcze przed rozpoczęciem prac.

Chcą Państwo omówić zakres i harmonogram realizacji? Zapraszamy do kontaktu z PWS System – przygotujemy bezpłatną wycenę i projekt warsztatowy dopasowany do Państwa inwestycji.
